تخطيط الطاقة الاستيعابية

تخطيط الطاقة الاستيعابية هو العملية التي تقرر من خلالها المنشأة قبول الطلبات الجديدة من عدمه بناءً على الموارد المتاحة وأوامر العمل القائمة.

تكون ميزة تخطيط الطاقة الاستيعابية مفعلة افتراضياً في حسابك، ولمعرفة المزيد انتقل إلى:

الصفحة الرئيسية > التصنيع > الإعدادات > إعدادات التصنيع

اعدادات تخطيط الطاقة الاستيعابية

1. المتطلبات المسبقة

قبل إنشاء واستخدام أمر العمل، ينصح بإنشاء ما يلي أولاً:

  • قائمة المواد
  • العملية
  • محطة العمل
  • أمر العمل

2. كيف يعمل تخطيط الطاقة الاستيعابية في النظام

يجب على المستخدم تحديد عدد الأيام في حقل "تخطيط الطاقة الاستيعابية (بالايام)" ضمن إعدادات التصنيع لتخطيط أوامر العمل القادمة. على سبيل المثال، إذا قمت بضبط التخطيط لمدة 30 يوماً وتصنيع صنف نهائي واحد يتطلب 5 أيام، فيمكن للمستخدم في التاريخ الحالي قبول 6 أوامر عمل فقط ($30 / 5 = 6$). ويمكنك قبول أمر العمل التالي عندما تصبح محطة العمل شاغرة.

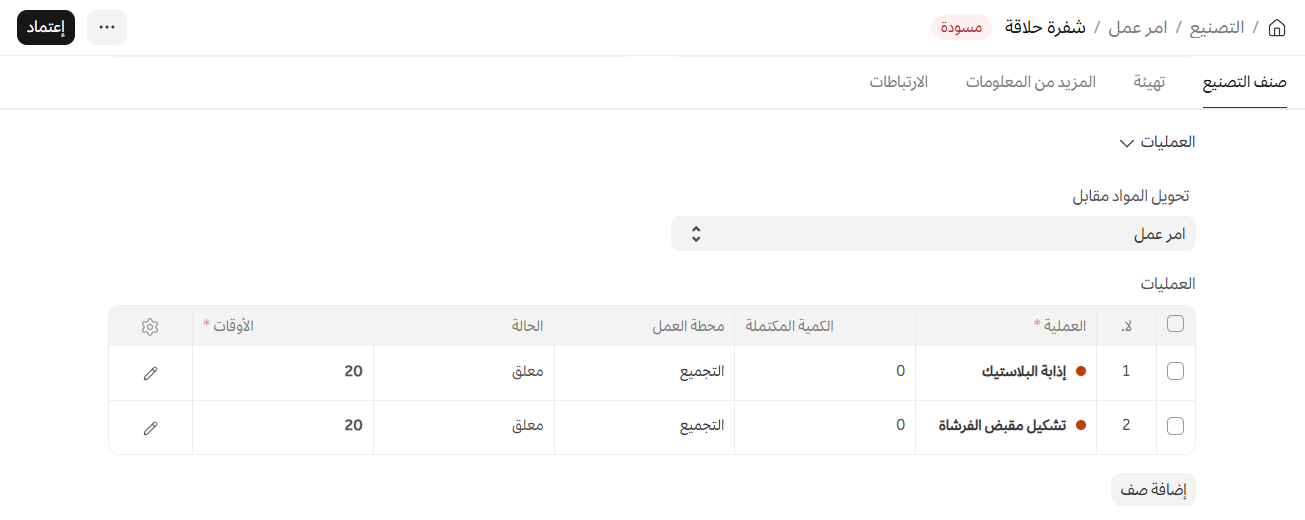

2.1 إنشاء أمر عمل مع العمليات

يحتاج المستخدم إلى إنشاء أوامر العمل مع العمليات لكي يتمكن النظام من تتبع توقيتات بطاقة العمل مقابل أمر العمل.

عمليات امر العمل

بمجرد اعتماد المستخدم لأمر العمل، سيقوم النظام بإنشاء بطاقة العمل مع تفاصيل الوقت المتاح لمحطة العمل. إذا كان خيار "السماح بالعمل الإضافي" معطلاً في إعدادات التصنيع، فسيقوم النظام بجدولة المهمة وفقاً للتوقيتات المحددة في محطة العمل. وإذا كان خيار "السماح بالإنتاج في العطلات" معطلاً، فسيقوم النظام بجدولة المهمة في أيام العمل فقط.

2.2 الطاقة الإنتاجية لمحطة العمل

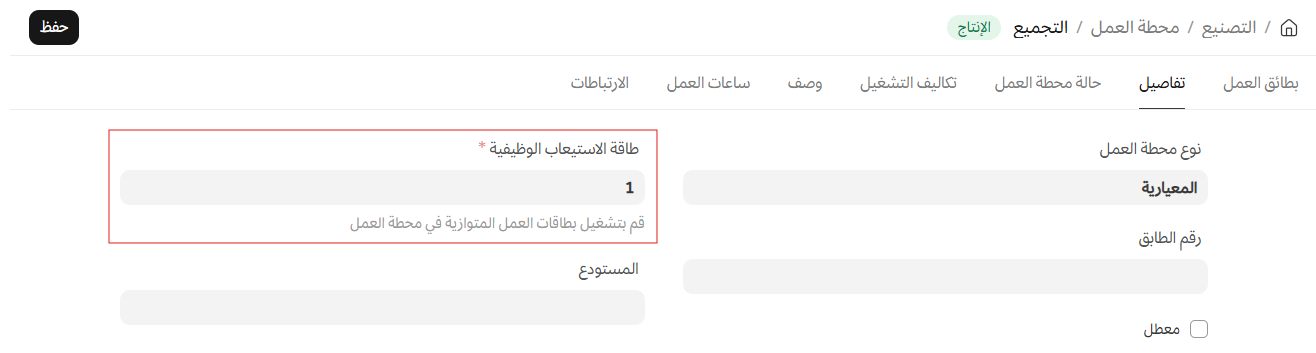

يمكن للمستخدم في محطة العمل ضبط "الطاقة الإنتاجية"، وهي عدد العمليات التي سيسمح لك النظام بالعمل عليها في هذه المحطة في وقت واحد. على سبيل المثال، إذا كانت محطة عمل معينة يمكنها التعامل مع 10 عمليات متزامنة، فأدخل الرقم 10 في حقل "الطاقة الإنتاجية".

تحديد الطاقة الاستيعابية

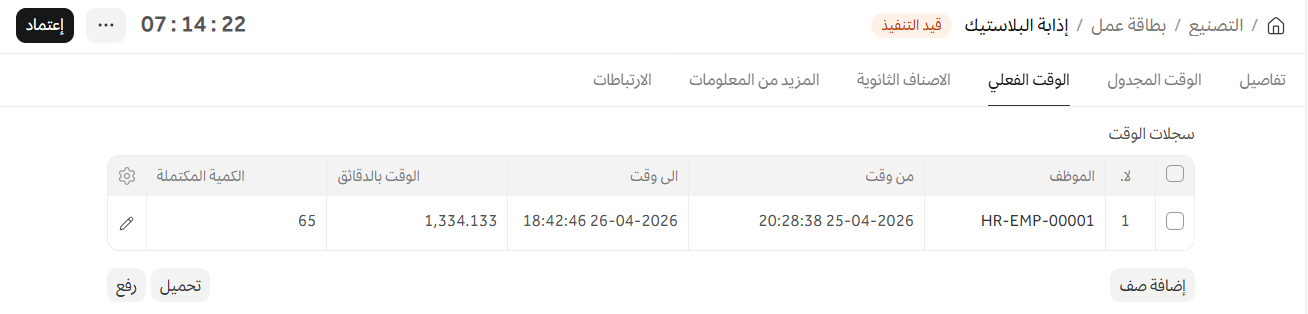

2.3 بطاقة العمل مع التوقيت

سيقوم النظام تلقائياً بإنشاء بطاقة العمل مع التوقيت لكل عملية بناءً على الوقت المطلوب لإكمال تلك العملية وتوفر محطة العمل. يجب على المستخدم تحديد تاريخ البدء المخطط له، وبناءً على وقت العملية، يقوم النظام بحساب تاريخ الانتهاء المخطط له.

توقيت بطاقة العمل

2.4 تاريخ البدء والانتهاء المخطط لأمر العمل

بناءً على تاريخ البدء والانتهاء المخطط لهما، يمكن للمستخدمين حساب قدرة محطات العمل الخاصة بهم. كما يمكنهم تتبع حالة أمر العمل باستخدام التقويم.

لعرض التقويم، انتقل إلى:

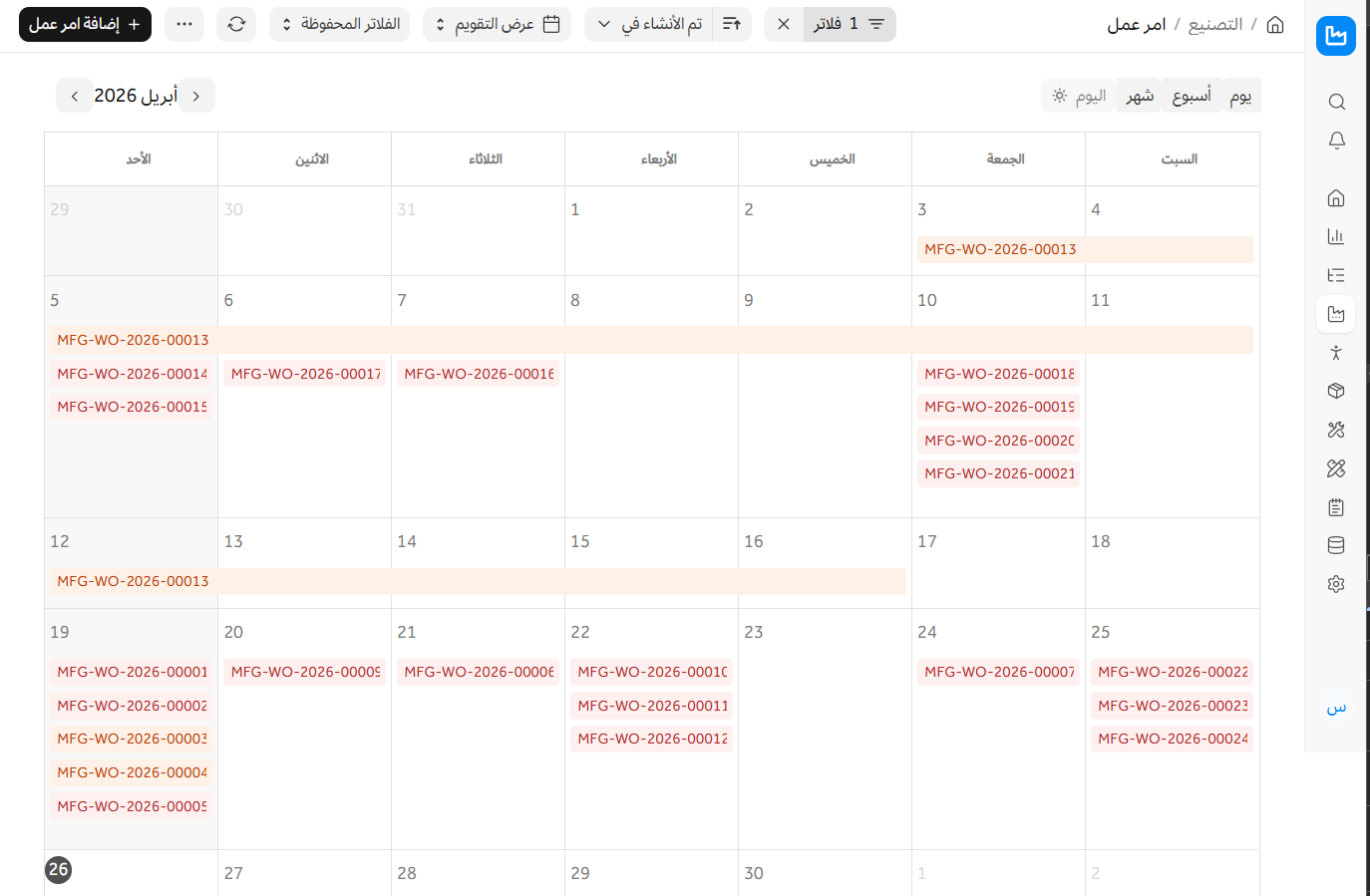

قائمة أوامر العمل > التقويم > الافتراضي

تقويم اوامر العمل

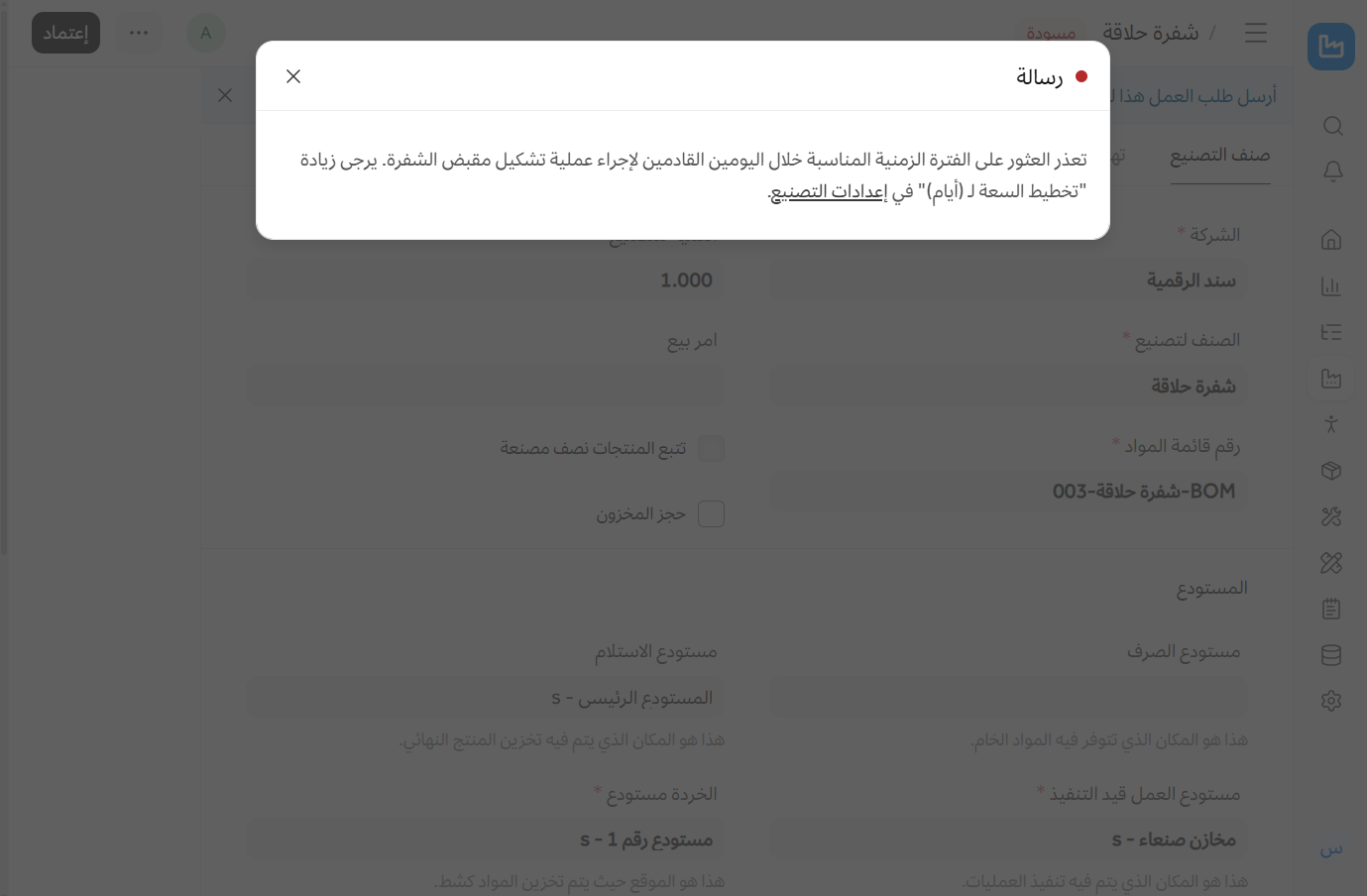

2.5 خطأ في تخطيط الطاقة الاستيعابية

إذا كانت أيام الطاقة الإنتاجية أقل من الوقت المطلوب لإكمال العملية، فسيقوم النظام بإظهار خطأ في تخطيط الطاقة الاستيعابية. في هذه الحالة، يتعين على المستخدم زيادة العدد في حقل أيام "تخطيط الطاقة الاستيعابية (بالايام)" في إعدادات التصنيع أو تقليل عدد الأصناف الجاهزة بما يتناسب مع قدرة محطات العمل.

رسالة خطاء تخطيط الطاقة
